开封晋开四季城工程播报——工地渐闻佳讯 拆信如见新家
扫描到手机,新闻随时看
扫一扫,用手机看文章
更加方便分享给朋友
温润的五月天
工地现场一片热火朝天
走在其中也是别有一番风情
机械碰撞奏出和谐的交响乐
忙碌身影竞抢时间的齿轮
四季城,你的认真打动了我
【17#、18#、21#、22#】
——东南区——
—主体部分—
主体土建已全部完成
外墙保温施工完成
外墙漆完成
顶层屋面完成
▲17#
▼ 18#
▲21#
▼ 22#
—室内部分—
室内罩白完成
水泥砂浆地面完成
门窗安装完成
卫生间防水层完成
阳台铁艺栏杆安装完成
暖气片安装完成
室内水、电、气、暖、弱电、智能管线
均已完成
▲ 室内管网
▼ 卫生间下水管道
▲室内燃气表
▼室内多媒体信息箱
▲ 室内有线
▼室内开关插座
▲室内屋顶罩白
▼阳台铁艺栏杆
(成品保护周到体贴)
▲入户子母门
(成品保护周到体贴)
▼室内推拉门
电信|移动|网通
三家运营商同时进驻
鲜有小区能同时拥有三家网络线路
四季城就是与众不同
—公共区域—
地砖铺装完成
电梯安装并调试完成
▲入户走廊铺装
▼ 电梯调试完毕
(成品保护细致入微)
—现阶段工程进度—
1、室内部分交房检查排名前列轮已完成
2、外墙漆正在做收尾维修工作
3、商业主体和墙体砌筑施工中
4、地下室供电设备准备中
人防设备准备中,风道安装中
耐磨地坪待进场
5、室外景观绿化、小区道路准备进场

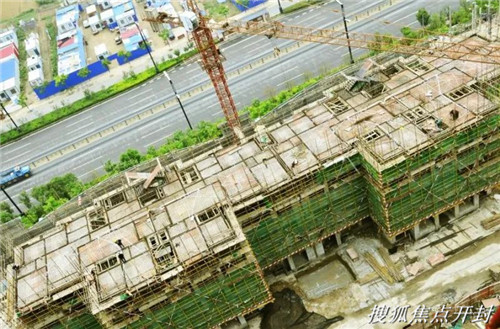

▲18#楼南侧商业

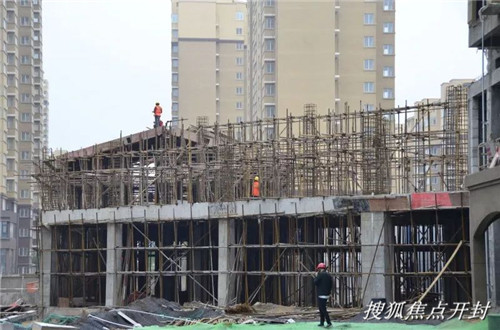

▼18#楼北侧商业
▲地下室及车库正在有序的施工中
▼ 公司工程部进行首轮自查自检
(论严谨我城行)
▲小区道路施工中
▼ 小区绿化景观待进场
【3#、8#、9#、10#、13#】
—【东北区】工程进度—
3#:5层具备浇筑砼
8#:23层具备浇筑砼,二次结构施工至17层
9#:23层施工中,二次结构施工至14层
10#:屋面挂瓦完成,二次结构施工至15层
13#:屋面挂瓦完成,二次结构验收准备中
四季城认真执行房企作业的高准则
一切以质量为基石
以“工完、料清、场地净、手续齐”
为交付新房标准
把控好每个细节
只为交付您一个安心的好居所
17#18#21#22#楼的各位业主
请您保持手机畅通
近日将有文件待您查收
