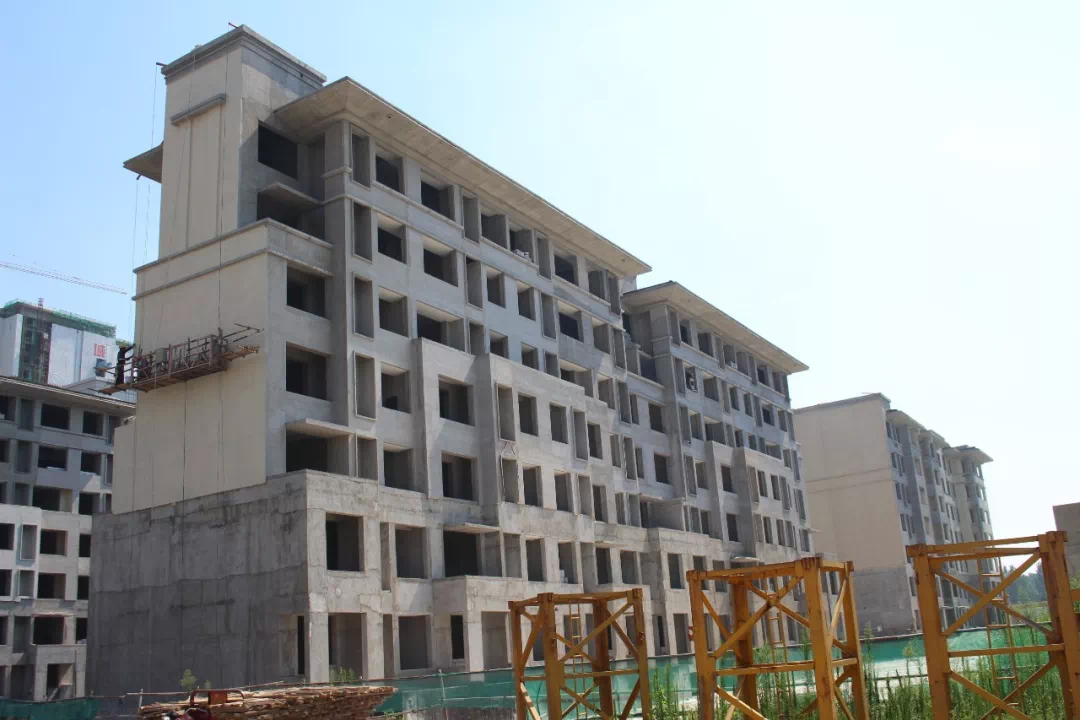

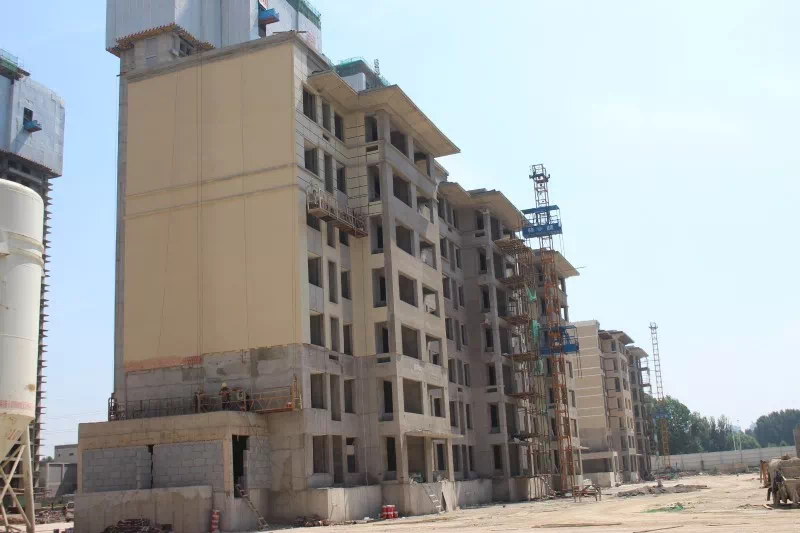

本期工程进度照片统计时间:

719

晖达·新世界一期·东

27#楼外墙漆色点喷涂完成

开始清除分格缝胶带

28#楼一层回填土完成

29#楼外墙漆面油批涂完成

室内地坪7~5层浇筑完成

30#楼 外墙底漆喷涂完成70%

室内地坪7~5层浇筑完成

31#楼 外墙漆面油滚涂完成

32#楼 外墙漆面油滚涂完成

33#楼 外墙漆面油滚涂完成

幼儿园

晖达·新世界二期紫檀·洋房

1#楼北立面外墙漆施工

卫生间垃圾打扫清理

2#楼北立面喷涂面漆

3#楼零星部位修补

室内给排水施工

5#楼零星维修,楼层内清理卫生

室内给排水施工

北立面腻子施工

6#楼室内给排水施工

打扫卫生,厨卫垃圾清扫

7#楼零星维修,清理垃圾

阳台外墙漆施工

8#楼北立面外墙漆施工

安装上下水

9#楼批白,清理垃圾

10#楼批白,安装下水管

12#楼安装上下水,北立面外墙漆施工

13#楼维修,南立面外墙腻子施工

15#楼安装上下水,北立面外墙漆腻子施工

19#三层墙柱合模完成,加固完成80%

板底排钢筋绑扎完成

20#二层砌体完成30%,四层砌体完成65%

21#三层梁板支设完成45%

22#,26#开始上砖

23#临边防护确实处修整

25#五层木工配模

27#砌体二层完成25%,六层完成20%

晖达·新世界二期紫檀·高层

8#4层砌体完成80%,5层砌体完成45%

9#外柱支模完成,8层外柱浇筑完成50%

17#19层构造柱支模完成

浇筑完成,外柱20层支模完成50%

18#14层构造柱支模完成,浇筑完成10%

晖达·新世界二期紫檀·小高层

10#楼 屋面坡顶及梯间模板进行支设加固

十五层以下外挑脚手架进行拆除

11#楼 屋面墙柱筋进行绑扎

十七层以下外挑脚手架进行拆除

12#楼 十六层模板进行支设加固

梁板筋绑扎完成90%

13#楼 屋面机房及坡顶模板进行支设加固

二次结构进行放线

15#楼 十四层进行墙柱模板支设加固

梁板模板支设完成;梁筋绑扎完成70%

16#楼 楼层内进行清理、防护

二次结构标高控制弹线完成至12层

17#楼 十六层墙柱筋验收完成

开始进行墙柱模板支设加固

梁板模板支设完成;梁筋绑扎完成60%

楼层内及周边地库上进行清理防护

18#楼 四层墙柱钢筋绑扎完成

满堂架搭设完成40%

19#楼 四层混凝土浇筑完成

五层墙柱筋焊接完成

21#楼 九层墙柱钢筋绑扎完成

满堂架搭设完成

22#楼 七层混凝土浇筑完成

墙柱定位放线完成;墙柱筋焊接完成

23#楼 七层墙柱钢筋绑扎完成、验收完成

墙柱模板加固完成40%

25#楼 六层混凝土浇筑完成

七层墙柱筋焊接完成

26#楼 五层梁板铺设完成90%

梁板钢筋绑扎完成40%

27#楼 六层墙柱钢筋绑扎完成

梁板铺设完成90%

精心设计,严谨雕琢

用时间磨炼细节,打造品质人居

晖达开封秉持建筑匠心

只为让您的居住更加舒适

下期将有更多精彩细节呈现

期待与您再次相见!

项目地址:开封市东京大道与第四大道交会处

14000元/平方米

在售 普通住宅 板塔结合 低层

金明区东京大道与四大街交汇处 查看地图

2016年12月17日 70年

二居 三居 四居 |102-254 m² 全部户型

400-156-0036 转 226038
微信扫码拨打
微信扫码,快速拨打
我要看房:近期看房活动,楼盘优惠信息通知我 已有6人报名
立即报名



声明:本文由入驻焦点开放平台的作者撰写,除焦点官方账号外,观点仅代表作者本人,不代表焦点立场。
